2021年12月28日,世界首条800m水头级钢筋混凝土衬砌高压水道、国内单机容量最大的国产化依托项目——阳江抽水蓄能电站#1机组顺利通过15天试运行,正式移交生产,比原计划提前188天投入运行。对保障粤港澳大湾区电力供应、促进海上风电等清洁能源消纳,实现“碳达峰、碳中和”目标具有重要意义。
电站采用我院中水科技H9000计算机监控系统进行全面监视与控制。H9000系列产品从哈萨克斯坦玛依娜电站“远方的家”,到白鹤滩电站、长龙山抽蓄电站,再到阳江抽蓄电站,今年第四度亮相央视。

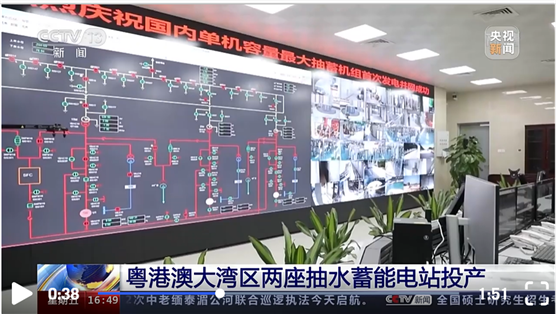

▲ 央视报道中的阳江抽水蓄能电站计算机监控系统
阳江抽水蓄能电站单机容量40万kW,总装机容量240万kW,首期建设120万kW。它在电网中承担调峰、填谷、紧急事故备用任务,兼有调频、调相和黑启动任务。电站被国家发展改革委列为40万kW级抽水蓄能电站机组设备自主国产化的依托项目。项目机组单机容量大、水头高,国内尚无先例,技术难度大,为国内后续大规模建设同类电站奠定了坚实技术基础。
▲阳江抽水蓄能电站相关指标

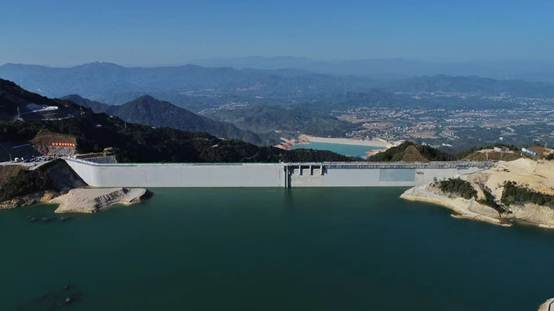

▲阳江抽水蓄能电站水库
▲ 阳江抽水蓄能电站上水库
在工期紧、任务重、进度提前等重重困难面前,我院中水科技精心安排,项目组人员团结拼搏,在保证项目质量的同时抢抓工程进度,#1机组自11月12日开始进行有水调试,至12月10日进入考核试运行,历经28个昼夜,顺利完成抽水调相(PC)首次并网及相关试验、发电工况(G)首次并网及相关试验、抽水工况(P)相关试验、发电调相(GC)相关试验、P-G工况转换试验、参数实测及专项试验等6个阶段109项机组试验,再次刷新国内同类电站首机调试记录。

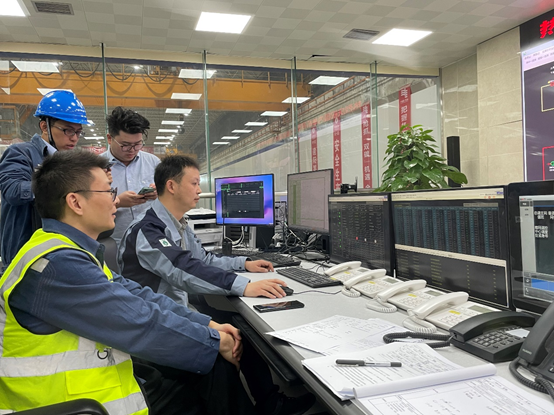

▲阳江抽水蓄能电站监控系统#1机组现场调试

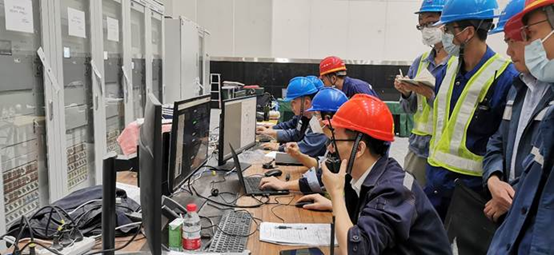

▲阳江抽水蓄能电站监控系统#1机组现场调试
#1机组试运行期间共运行31次,其中G工况运行15次、P工况16次。G、P工况启动成功率均为100%,实现零跳机。继清远、长龙山抽水蓄能电站之后,H9000系统的稳定、可靠、智能等特性在阳江抽水蓄能电站得到再次充分验证。
南方电网调峰调频发电有限公司工程建设管理分公司作为南方电网公司在五省区域的抽水蓄能电站建设单位,给中水科技发来感谢信,对中水科技在阳蓄项目建设期所做出的贡献表示肯定与感谢。

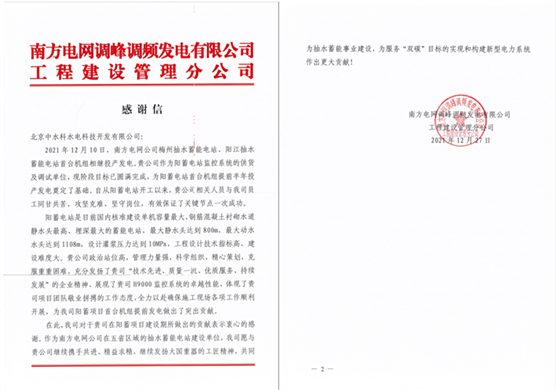

▲南网双调建管公司发来感谢信
未来10年,南方电网还将投产2100万kW抽水蓄能,可满足2亿kW新能源接入电网的调节需要,大力促进绿色、低碳转型。在国家“以新能源为主体的新型电力系统建设”大发展战略下,中水科技将与各抽蓄电站工程建设者携手共进,精益求精,继续发扬大国重器工匠精神,持续为抽水蓄能电站提供优质可靠的控制产品及服务。
